Udbygning af fjernvarmen i
Rebæk Syd & Præstemosen
Fjernvarmen i Rebæk Syd og Præstemosen
Henvendelser eller spørgsmål sendes til praestemosen@ebo.dk
Hvordan udbygges fjernvarmen?
Rebæk Syd og Præstemosen vil blive koblet på det fælles fjernvarmenet, og blive forsynet med grøn fjernvarme fra VEKS, der er et kommunalt ejet transmissionsselskab.
VEKS leverer fjernvarme de forbrugerejede fjernvarmeselskaber i Hvidovre, der sørger for at videredistribuere varmen til fjernvarmeforbrugerne.
Er du interesseret i at vide mere om en fjernvarmeforsyning, der leveres fra VEKS, så kan du læse her: Hvad er fjernvarme? – Hvidovre Fjernvarme.
For at fjernvarmen kan blive realitet skal der være tilstrækkelig tilslutning til fjernvarme.
50 % af varmeaftaget er opnået, det vil sige det forventede varmeforbrug i områderne, har sagt ja tak til fjernvarme.

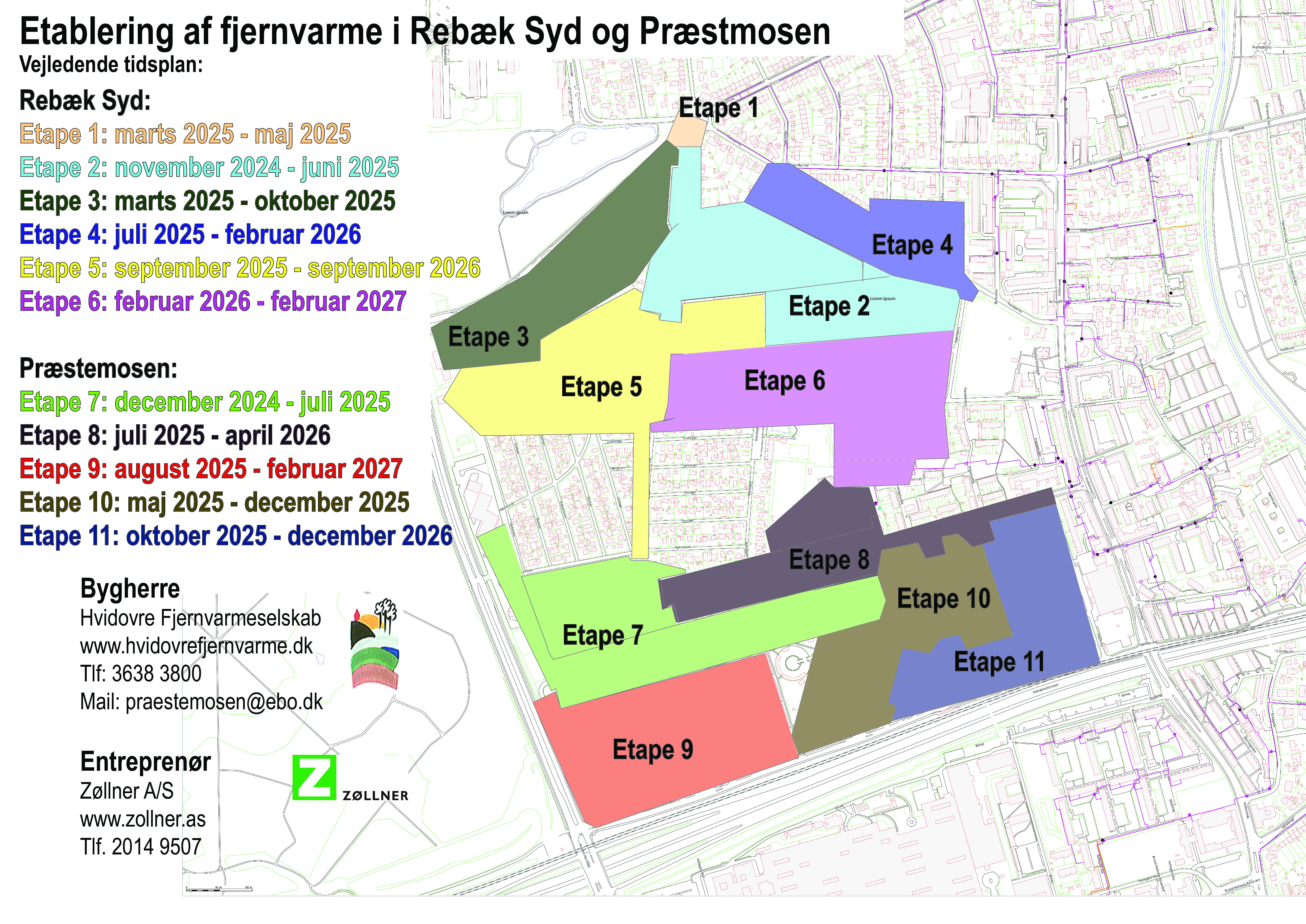

Vejledende tidsplan for etablering af fjernvarmeledninger
Vælg den tilkoblingsmodel som passer dig bedst
Skriv dig op til en af tilkoblingsmodellerne som vist nedenfor, og få tilsendt en fjernvarmekontrakt.
Kampagneperiode:
I kampagneperioden var priserne flg.:
- Gør-det-selv model 37.500 kr.
- Standard model 75.000 kr.
- All inclusive model 12.500 kr.
Det med småt:
- Alle priser er inklusiv moms og kun gældende i projektperioden. Bemærk, at de månedlige udgifter er opgivet uden omkostningerne til varmeforbrug.
- Den månedlige pris på Tryghedspakken kan reguleres år for år.
- Udbedring- og reparationsarbejder er reetablering/lukning af huller efter nedtagning af eksisterende varmeinstallation.
- Tryghedspakken inkluderer service og reparation af anlæg. Læs mere om tryghedspakken længere nede på denne side.
- Tilbuddet gælder kun for mindre forbrugere.
- Læs betingelserne for all inclusive modellen her: Betingelser for abonnementsaftale for fjernvarmeunit
Information om All inclusive model

Indholdet i All inclusive modellen er nærmere beskrevet nedenfor.
Information om Standardmodel
Indholdet i Standardmodellen er nærmere beskrevet nedenfor.
Hvordan får jeg installeret fjernvarme med Standardmodellen?

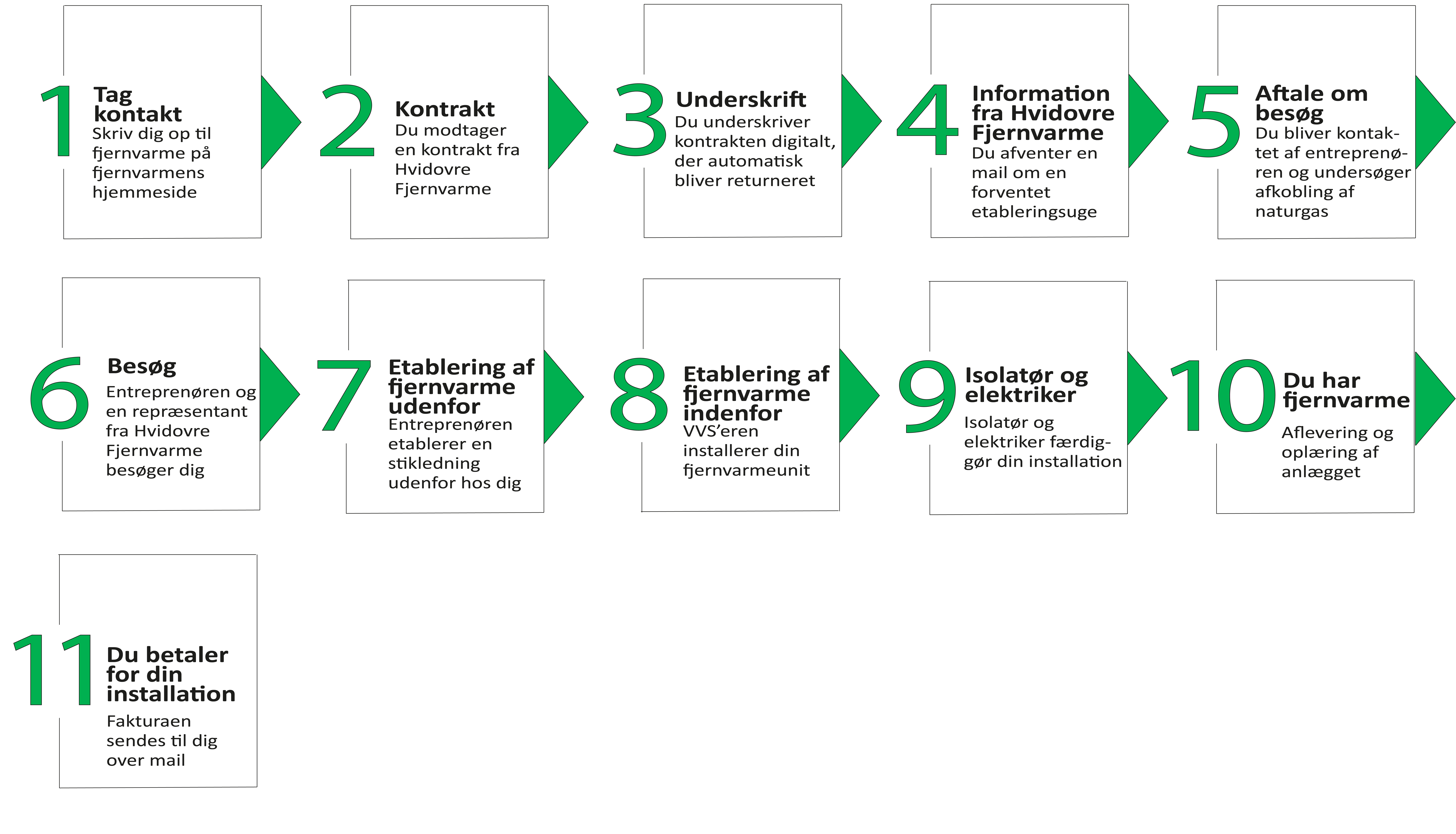

I nedenstående figur kan du se forløbet for, hvordan du får installeret fjernvarme med standardmodellen.
Efter endt installation (trin 10) har du selv ansvaret for dit fjernvarmeanlæg. Det betyder, at hvis du får driftsproblemer, skal du selv kontakte en vvs’er, der kan hjælpe dig med at servicere og reparere dit fjernvarmeanlæg. Du har dog mulighed for at tilvælge tryghedspakken, der inkluderer service og reparation.
Information om Gør-det-selv model
Indholdet i Gør-det-selv modellen er nærmere beskrevet nedenfor.
Hvordan får jeg installeret fjernvarme med Gør-det-selv modellen?

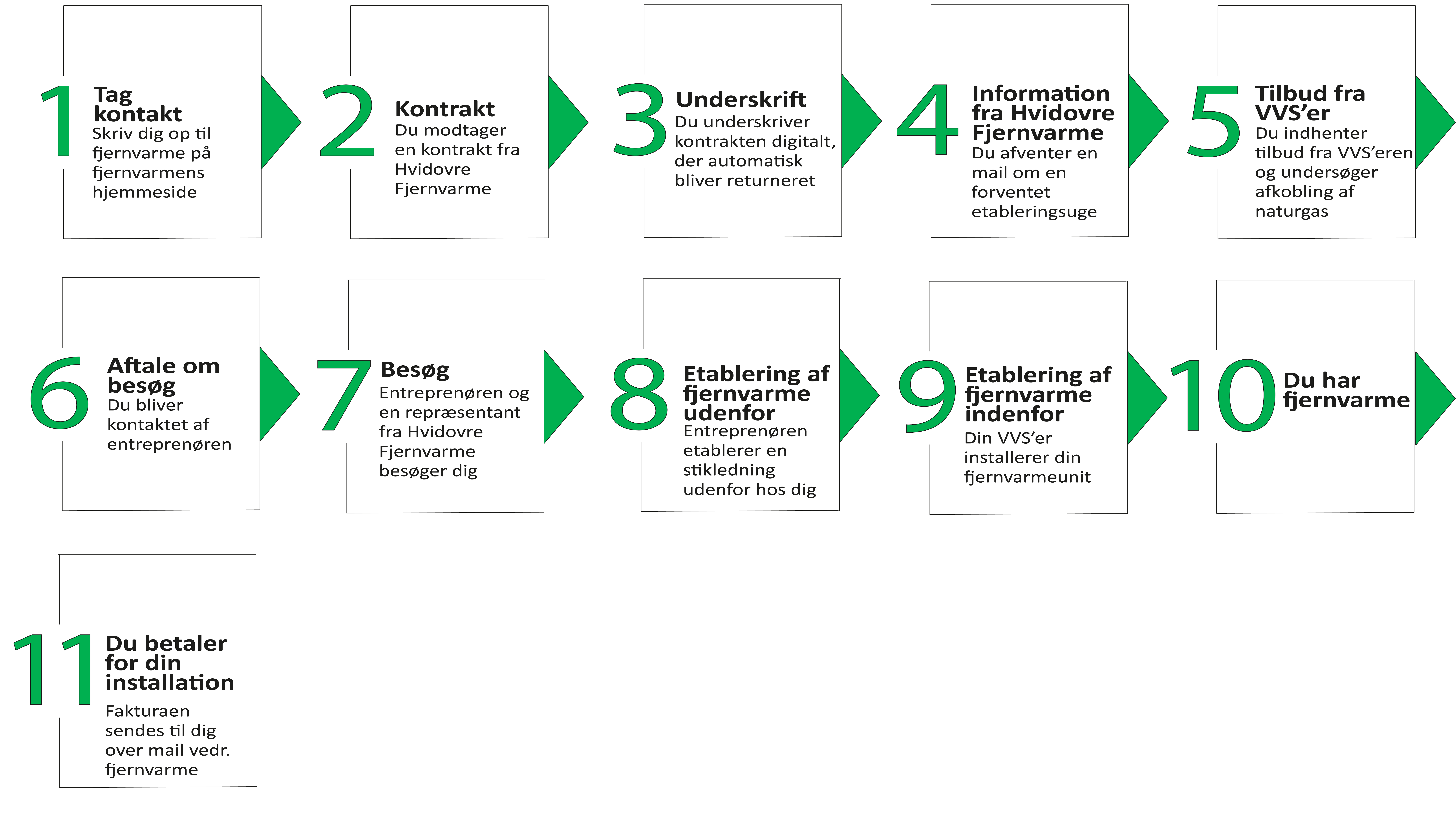

I nedenstående figur kan du se forløbet for, hvordan du får installeret fjernvarme med gør-det-selv modellen.
Efter endt installation (trin 10) har du selv ansvaret for dit fjernvarmeanlæg. Det betyder, at hvis du får driftsproblemer, skal du selv kontakte en vvs’er, der kan hjælpe dig med at servicere og reparere dit fjernvarmeanlæg. Du har dog mulighed for at tilvælge tryghedspakken, der inkluderer service og reparation.
Information om Tryghedspakken
Fjernvarmeanlæg, der er godkendt af Hvidovre Fjernvarmeselskab kan tilvælge tryghedspakken. Godkendelsen af anlægget sker på første besøg.
Tilvalg af tryghedspakken skal ske senest 5 år efter afsluttet fjernvarmeinstallation.
Du/I kan altid udmelde dig/jer af ordningen, og fjernvarmeselskabet kan til enhver tid beslutte at ophøre med ordningen.
Tryghedspakken koster kr. 210,- inkl. moms pr. måned. Prisen er eksklusiv de månedlige varmeudgifter.
Ofte stillede spørgsmål
Præsentationer fra informationsmøde d.16 april
Hvad koster det?
Hvis du opvarmer dit hus med el i dag, skal du tage kontakt til os på tlf. 36 38 38 00 eller e-mail ebo@ebo.dk.
Vær opmærksom på, at fjernvarmeprisen i beregneren er beregnet uden service og reparationsomkostninger. Den er ikke medregnet, da service og reparation er inkluderet, når du vælger at få installeret fjernvarme med all inclusive modellen. Hvis du vælger at installere fjernvarme med standardmodellen eller gør-det-selv modellen, skal du derfor huske at indtænke service og reparation i din årlige fjernvarmepris i beregneren.
Afkoblingspuljen
Har du naturgas, skal du selv sørge for at afkoble naturgassen. Afkoblingen er ikke inkluderet i nogle af modellerne.
Ved afkobling af naturgasnettet opkræver det statslige gasdistributionsselskab EVIDA et afkoblingsgebyr på 8.200 kr. til dækning af omkostninger ved afkoblingen. Hvis du vil kvitte naturgassen, og konvertere til en grønnere fjernvarmeløsning, kan du søge om tilskud fra afkoblingspuljen. Midlerne fra ordningen fordeles efter princippet først til mølle.
Men da der er en ændring på vej fra Energistyrelsen, kan kunder der skal konvertere fra gas til fjernvarme først ansøge afkoblingsordningen, når puljen åbnes.
Du kan søge tilskuddet hos Evida. Du kan læse mere om puljen og afkoblingen på Evida’s hjemmeside her.
Hvad er dine fjernvarmefordele?
Nem installation
Med en standardmodel eller en all inclusive model sørger vi for din rejse fra naturgas eller olie til fjernvarme. Modellerne indeholder en ny stikledning til fjernvarmen inkl. reetablering, en nedtagning og bortkørsel af dit eksisterende anlæg, samt en levering og montering af en ny fjernvarmeunit.
Selvkørende fra dag ét
Du skal ikke gøre noget, så snart fjernvarmen er installeret. Anlægget har automatisk klimastyring, og hvis du tilvælger tryghedspakken kan du gøre det endnu nemmere for dig selv.
Lang levetid
Levetiden på en fjernvarmeunit er ca. 25 år. Til sammenligning er levetiden på et naturgas– og varmepumpeanlæg ca. 15 år.
Bæredygtighed handler også om lang levetid. For jo længere levetid, jo mindre CO2 skal der bruges på at producere et tilsvarende nyt produkt.
Fjernvarmen er pladsbesparende, lydløs og lugtfri
I modsætning til naturgas og olie, er fjernvarmen en lugtfri og lydløs løsning. I fjernvarmeanlægget suser dit varme vand igennem for at varme dit hus op – uden at du hverken kan høre eller lugte det. Fjernvarmeanlægget er desuden fuldt isoleret, så du taber mindre varme, og får mere varme ud til dine radiatorer. Fjernvarmen er pladsbesparende og kræver ingen udvendig plads.
Det er nemt at have fjernvarme
Fjernvarmen kræver minimal service og vedligehold. Det er et system, der kører af sig selv. Og I Hvidovre tilbydes en tryghedspakke, der gør det endnu nemmere at have fjernvarme.
Fjernvarmen er driftsikkert
Fjernvarmen overvåges 24/7. I DK har fjernvarmen eksisteret i flere årtier, og er en gennemprøvet teknik. I dag har 3,6 mio. danskere fjernvarme.
Du kan spare penge
Hvis du opvarmer dit hus med olie eller el, kan du opnå en stor besparelse ved at få installeret fjernvarme. Din besparelse er så stor, at du i løbet af få år, har tjent din investering hjem igen. Hvis du opvarmer dit hus med gas, kan du også spare penge.
Fjernvarmen er grøn
I dag produceres størstedelen af fjernvarmen på vedvarende energi. Hvis du konverterer fra gas til fjernvarme, reducerer du over 60 % af dit CO2-udslip, mens du reducerer over 70 % ved at konvertere fra olie til fjernvarme.
Fjernvarmen er forbrugerejet
Fjernvarmen i Hvidovre er forbrugerejet. Det betyder, at det er forbrugerne, der har den endelige beslutningskompetence, hvad angår fx økonomi eller større projekter. Fjernvarmeforbrugernes interesser bliver på denne måde sikret, med et særligt fokus på at holde varmeprisen nede.
Information og nyheder
Rebæk syd & Præstemosen – Nyhedsbrev oktober 2026
Status på udbygning af fjernvarmen i 'Rebæk syd & Præstemosen' Hermed oktober måneds nyhedsbrev for fjernvarmeudbygningsområdet 'Rebæk syd & Præstemosen'. Læs nyhedsbrevet her -> 'Nyhedsbrev oktober 2026' Om fjernvarmen Rebæk Syd og Præstemosen vil blive
Status på udbygning af fjernvarmen i Rebæk Syd og Præstemosen – Nyhedsbrev august 2026
Status på udbygning af fjernvarmen i Rebæk Syd og Præstemosen Vi har i dag udsendt august måneds nyhedsbrev for fjernvarmeudbygningsområdet 'Rebæk syd og Præstemosen'. Læs nyhedsbrevet her - 'Nyhedsbrev august 2026' Få nyhedsbrevet tilsendt direkte Du

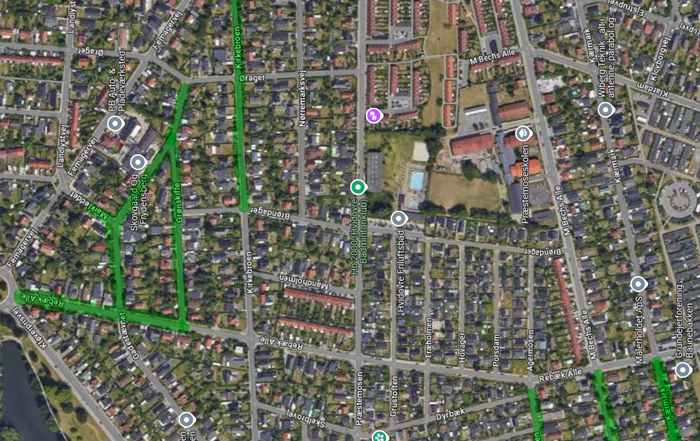

TILKOBLINGSPLAN – Rebæk nord & nord for jernbanen samt Rebæk syd & Præstemosen
TILKOBLINGSPLAN Nedenfor finder du oversigtsplanen over den reelle tilkobling til fjernvarmen for udbygningsområdet 'Rebæk nord & nord for jernbanen' samt 'Rebæk syd & Præstemosen'. Planen er vejledende, så der kan evt. forekomme små justeringer undervejs.
